Variantenstreit der Großglockner Hochalpenstraße

Aus Salzburgwiki
Zur Navigation springen Zur Suche springen
Links oberhalb des Pfandlschartensee befindet sich die Pfandlscharte, unter der Rehrl seine Variante geführt hätte.

Der Variantenstreit der Großglockner Hochalpenstraße war ein drei Jahre dauernder Streit um die Trassenführung der Scheitelstrecke der Großglockner Hochalpenstraße zwischen dem Salzburger Landeshauptmann Dr. Franz Rehrl und dem Chefingenieur der Straßenerbauung, Franz Wallack.

Übersicht

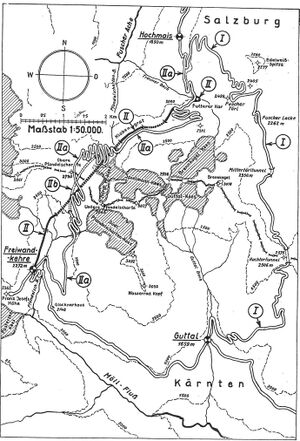

In den Jahren 1930 bis 1933 waren die Pfandlscharten der Knackpunkt in der Baugeschichte der Großglockner Hochalpenstraße. In dem gut drei Jahre dauernden Variantenstreit wollte der damalige Salzburger Landeshauptmann Dr. Franz Rehrl die Straße auf Salzburger Seite von der Hexenküche oberhalb des Ferleitentals zunächst durch den Klobengrat-Tunnel (562 m), dann durch den 2 253 m langen Pfandlscharten-Tunnel zwischen den beiden Pfandlscharten darunter führen. Franz Wallack war aber aus folgenden Gründen dagegen: sehr späte Schneeschmelze erst im Juli oder August, Lawinengefahr und kaum Landschaft.

Die Hintergründe

Einer der Gründe, weshalb Rehrl in den 1920er- und 1930er-Jahren sich so vehement für den Bau der Großglockner Hochalpenstraße eingesetzt hatte, war die Vision der Errichtung eines Skizentrums in der Glocknergruppe. Dieses sollte mit der neuen Straße erschlossen werden. Eine weitere Idee von Dr. Rehrl war, dass diese Straße zur Errichtung einer riesigen Tauernkraftwerkgruppe von jenen Betreibern gebaut und bezahlt werden sollte; dann hätte sie später vom Land Salzburg ohne Kosten übernommen werden sollen und neben der Ausflugsstraßenfunktion auch für das Skigebiet als Zubringer dienen.

Er erkannte, dass in der damaligen Wirtschaftsrezession die Ankurbelung des Fremdenverkehrs (wie schon 1922 mit den ersten Salzburger Festspielen) ein wesentlicher wirtschaftlicher Faktor wäre. Und man kann seinen Intentionen auch entnehmen, dass er ursprünglich Kärnten auch gar nicht an der Nutzung der Großglockner Hochalpenstraße partizipieren hätte lassen wollen.

Auf die Nutzung der Wasserkraft zurück greifend ließ er 1928 ein gigantisches Projekt vorbereiten, für dessen Ausführung der Salzburger Landtag schließlich AEG Berlin gewinnen konnte: die Tauernkraftwerke sollten mit jährlich 3,3 Milliarden Kubikmeter Wasser aus dem Gebiet der Zentralalpen im Bereich der Hohen Tauern aus Kärnten, Osttirol und Salzburg 6,6 Milliarden kWh produzieren; 1.250 km Hangkanäle, 80 km Sammelkanäle, 120 km Sammelstollen in rund 2 100 m ü. A. sollten das Wasser aus einem Einzugsgebiet von etwa 2 000 km² in drei Mega-Staubecken sammeln und ins Kapruner Tal leiten. Dort sollten zwei Wasserkraftwerke gespeist werden und durch gigantische Stollen - wie zweigleisige Bahntunnels - weiter nach St. Johann im Pongau fließen, wo ein drittes Kraftwerk errichtet werden sollte.

Dieses Projekt war mit 6,6 Milliarden Schilling (1928) veranschlagt gewesen und hätte im Endausbau 6,6 Milliarden kWh Strom erzeugen sollen - zum Vergleich: etwa das 2,75fache an der 1928 bestehenden österreichischen Gesamtstromproduktion!

Kernbestandteil dieses Megaprojekts[1] war aber ein über mehrere Kilometer lange geplanter Stollen durch die Tauern, die die Wassermenge von Kärntner Gebiet nach Salzburg leiten sollten. Demnach auch ein wesentlicher Kostenbestandteil. Würde sich also ein solcher Wassertunnel in Kombination mit einem Straßentunnel in die Projektierung einfügen, wäre dies ein großer Vorteil für Salzburg - und Dr. Rehrl gewesen.

Streitbeginn

Kaum war Wallack im Frühjahr 1930 nach Salzburg übersiedelt, bat Rehrl Wallack zu einer Unterredung. Bei dieser legte Rehrl seine eigene Trassenvariante vor: gegenüber Wallacks Trassenvorschlag von 34,5 km langen Strecke sollte Rehrls Variante nur 20,5 km lang sein, durch Lawinengalerien führen und schließlich durch einen drei Kilometer langen Tunnel (für das Wasser...) unter der Pfandlscharte unmittelbar zur Kaiser-Franz-Josefs-Höhe führen. Allerdings betrügen die Baukosten seiner Variante II. um 6,5 Mio. Schilling mehr als jene der Variante I. von Wallack.

Trotz der Darlegungen Wallacks über die Nachteile dieser Variante, kamen die beiden zu keiner Einigung.

Die Argumente der beiden im Wesentlichen:

Dr. Rehrl: der Tunnel könnte zum Haupttunnel des gigantischen Kraftwerkprojektes ausgebaut werden, weshalb die Kosten der Errichtung von AEG zu tragen gewesen wären; Rehrl wollte auch die Kärntner vom touristischen Erfolg abschneiden und plante die kürzest mögliche Trasse von Zell am See zur Pasterze; er spekulierte darauf, dass eine kürzere Fahrzeit mehr Tagesausflüglerl anlocken würde; außerdem war er überzeugt, so eine "winterfeste" Zufahrt für sein Projekt Großglockner Skigebiet zu haben.

Wallack: stützte sich auf die Grundvorgabe, möglichst viele landschaftliche Sehenswürdigkeiten und Ausflugspunkte mit in den Verlauf der Panoramastraße einzubinden. Außerdem verliefe die Variante I von Rehrl an nordseitigen Schattenhängen, was eine spätere Schneeräumung und somit spätere Nutzung bedeuten würde;

In Folge wurden von Dr. Rehrl immer und immer wieder anerkannte Fachleute zu Expertisen eingeladen. Diese verschlangen viel Geld. Und alle gaben der Trassenführung von Wallack den Vorzug, sofern sie überhaupt eine Bevorzugung aus diplomatischen Gründen anführten. Erst am 9. August 1933 konnten sich Dr. Rehrl und der Verwaltungsrat, dessen Vorsitzender er war, zur Variante von Wallack durchringen!

1931

1931, 24. September: Im Variantenstreit über den Verlauf der Scheitelstrecke übergeben die Gutachter der Ingenieurgeologe Ing. Dr. Stiny (Professor an der Technischen Hochschule Wien) Oberbaurat Dr. Ing. Karl Imhof aus Böckstein zur Beurteilung aller geologischen und tunnelbautechnischen Fragen sowie der Alpinist Oberst Georg Bilgeri ihre Gutachten an den Salzburger Landeshauptmann.

1932

1932, Februar: Prof. Dr. Ing. Leopold Örley von der Technischen Hochschule Wien überreicht sein Gutachten über die Machbarkeit der beiden Scheitelstreckentrassen im Variantenstreit.

1933

Der Variantenstreit geht in die letzten Runden

1933, 27. Juni: Auf der im Variantenstreit von Landeshauptmann Rehrl geforderten Trasste auf der Gamskarlinie liegt immer noch meterhoch Schnee. Rehrl verlangt trotzdem die Vermessung dieser Trasse.
2. Juli: Die Trassierungsabteilung beginnt auf der Gamskarlinie ihre Arbeit.
4. bis 7. Juli: Wallack und ein Unparteiischer messen die Schneemengen der beiden Varianten für die Scheitelstrecke:
Wallack-Variante Hochtor: 37 500 Kubikmeter Schnee
Rehrl-Varianten Pfandlschartenlinie 20 900 und Gamskarlinie 58 300 Kubikmeter Schnee
5. Juli: Die Trassierungsabteilung bricht auf der Gamskarlinie ihre Arbeit aufgrund der Schneelagen ab.
16. bis 18. Juli: Die Schneemessungen werden wiederholt und ergeben 8 400 - 3 200 - 30 300 Kubikmeter Schnee
17. bis 30. Juli: Die unterste Strecke der Gamskarlinie bis zur Überquerung der Rückzugsmoräne des südlichen Pfandlschartenkeeses kann trassiert werden. Dann müssen die Trassierungsarbeiten abermals abgebrochen werden, da das gesamte höher liegende Gelände immer noch tief verschneit ist.
21. Juli: Der Schweizer Sachverständige Kantonoberingenieur A. Scola aus Chur erläutert am Abend im Hotel Gaisbergspitze Rehrl und Wallack sein Gutachten über die Varianten der Scheitelstrecke. Scola meint, für eine Touristenstraße dürfte nie das lange Loch des Pfandlschartentunnels gebaut werden (Rehrl-Variante), wenn die Möglichkeit bestünde, zu wesentlich niedrigen Kosten einen ebenso lang befahrbaren offenen Straßenübergang bauen zu können.
24. Juli: Scola, Rehrl und Wallack fahren mit dem Nachtschnellzug nach Lienz.
25. Juli: Die drei besichtigen die südlichen Anstiegslinien der Pfandlscharten- und Gamskarlinie.
26. Juli: Zeitig in der Früh brechen die drei zusammen mit zwei Bergführern mit Pickel und Seil auf und gegen die gesamte Gamskarlinie ab - der 70-Jährige Scola zeigt sich erstaunlich fit.
27. Juli: Zeitig in der Früh brechen alle von Ferleiten mit einem Pkw auf und fahren ins Hochmais. Dort besteigt dann aber Scola ein Reitpferd, da er am Tag zuvor doch sehr ermüdet war. Sie schreiten und reiten die Hochtorlinie ab bis Guttal und fahren von dort dann nach Heiligenblut. Wallack wird klar, dass Scola, ohne noch ein Wort gesagt zu haben, sich für die Hochtorlinie entschieden. Seil und Pickel gegen Reitpferd-Trasse.
29. Juli: In Zell am See teilt Scola vor Rehrl, Wallack und einer Reihe von Ingenieuren des Glocknerstraßenbaues und einer der Fantasie-Schneegutachter (wie Wallack ihn in seinem Buch bezeichnet) seine Entscheidung mit: Die Hochtorlinie ist von den drei Trassen die beste. Rehrl gibt sich geschlagen und der Bau der Scheitelstrecke von Hochmais über das Fuscher Törl zum Hochtor kann beginnen.
